老學校教學樓?粘鋼加固/樓板碳纖維加固
項目類型:老舊學校教學樓(鋼筋混凝土框架結構)
加固部位:框架梁、樓板
加固工藝:梁粘鋼加固(梁底 + 梁側 U 形鋼板箍)、樓板碳纖維布雙向網格加固
施工特點:利用假期集中施工,構件數量多、要求工期短
一、工程概況與病害
教學樓為多層鋼筋混凝土框架結構,使用年限較長。經房屋鑒定和抗震鑒定(依據《建筑抗震鑒定標準》GB 50023),主要問題是:
多根框架梁的抗彎、抗剪承載力不滿足現行規范要求,部分梁底有受彎裂縫;
樓板配筋按舊規范設計,跨中抗彎承載力偏低,板底有細裂縫。
學校建筑的特殊要求:施工只能安排在假期,工期固定;完工后不能影響教室凈高和使用;構件多,工藝要便于流水作業。
二、方案選擇
梁采用粘鋼加固:梁底粘貼鋼板提高抗彎承載力,梁側按計算間距粘貼 U 形鋼板箍提高抗剪承載力,鋼板端部用錨栓壓條錨固。選粘鋼而不是碳纖維的原因是梁的承載力缺口較大且抗剪補強段多,鋼板的抗剪效率和端部錨固比碳纖維布更可靠;工期上粘鋼一根梁約 1~2 天,適合假期集中施工。
樓板采用碳纖維加固:板底沿兩個方向粘貼碳纖維布條帶形成網格,覆蓋跨中區域,條帶寬度和間距按計算確定。碳纖維布厚度小、施工快,適合大面積樓板。
設計依據《混凝土結構加固設計規范》GB 50367 第 9 章"粘貼鋼板加固法"和第 10 章"粘貼纖維復合材加固法"。
三、施工流程
梁粘鋼
鋼板下料:按設計尺寸裁切鋼板,梁底板和 U 形箍板分別加工,按錨栓位置鉆孔,除銹至露出金屬光澤。
梁表面處理:剔除粉刷層,打磨露出堅實混凝土,裂縫先灌漿封閉,表面清理干凈。
鉆孔安裝錨栓:按鋼板孔位在梁上鉆孔、清孔,安裝錨栓。
配膠粘貼:結構膠按比例配制,鋼板和混凝土面同時涂膠,中間厚、邊緣薄,貼合后用錨栓和臨時夾具壓緊,擠出的膠及時清理。
固化:常溫固化 24 小時以上拆除夾具,期間不受擾動。
檢驗:錘擊檢查鋼板空鼓率,按《建筑結構加固工程施工質量驗收規范》GB 50550 做正拉粘結強度檢驗和錨栓拉拔。
防腐:鋼板表面除銹后刷防銹漆和面漆。
樓板碳纖維網格
板底剔除粉刷、打磨、清理,蜂窩孔洞用修補膠找平;
涂底膠,指干后粘貼碳纖維布條帶,先貼一個方向、再貼另一個方向形成網格,滾壓排氣泡;
固化后敲擊檢查空鼓,做粘結強度檢驗;
表面做防護涂層,恢復吊頂或粉刷。
四、現場照片

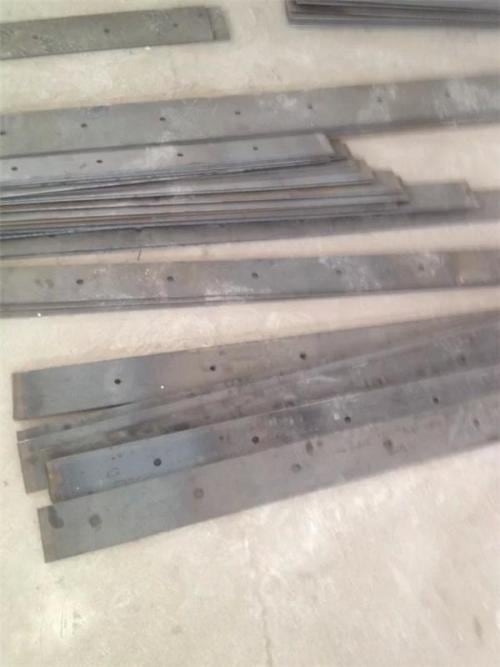

鋼板按設計尺寸下料、按錨栓位置鉆孔,除銹后待粘貼

框架梁梁底鋼板和梁側 U 形鋼板箍粘貼完成,端部錨栓壓條錨固

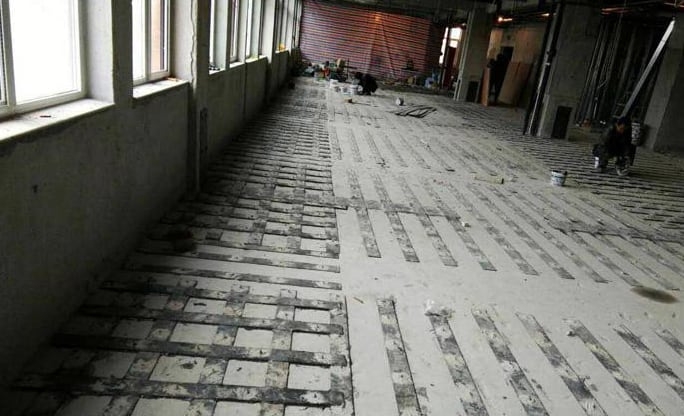

樓板碳纖維布雙向網格粘貼施工中,條帶按放線位置逐條粘貼

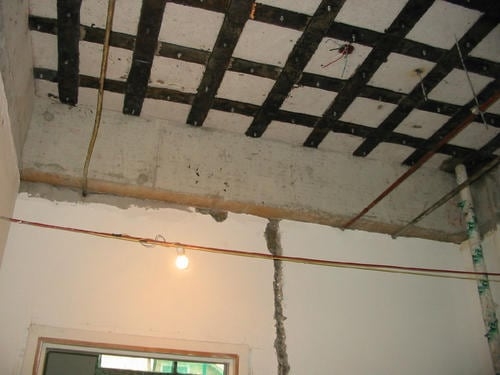

板底碳纖維布網格粘貼完成,待固化檢驗后做防護涂層
五、驗收與效果
鋼板、結構膠、碳纖維布、浸漬膠進場復驗合格;
鋼板空鼓率、正拉粘結強度、錨栓拉拔均滿足 GB 50550 要求;
在假期內完成全部構件施工,開學前恢復吊頂和粉刷,教室凈高未受影響;
完工后對梁底原有裂縫做了觀察記錄,未見發展。
六、這個項目給業主的啟發
老教學樓加固的核心是"先鑒定、按缺口選工藝、在固定工期內做完":缺口大、抗剪補強多的梁用粘鋼,大面積樓板用碳纖維網格,兩種工藝都不動火、不減凈高,適合假期集中施工。學校類項目還要特別重視材料復驗和粘結強度檢驗資料,這些是竣工驗收和后續安全檢查的依據。更多案例見建筑加固案例。
